2018年4月20日夏家胡同项目施工进展情况
发布时间:2018-04-24

一、土建专业
1、1#楼:挑板浇筑完成,室内二次结构砌筑完成。
2、联排各楼:院墙砌筑、压顶浇筑全部完成;下沉庭院3#楼回填土正在施工;门厅部位结构浇筑全部完成,2#、3#楼二次砌筑完成,5#、6#楼二次砌筑正在施工,门厅屋面保温及找平层全部完成,2#、3#楼门厅屋面防水施工完成、5#楼防水正在施工、3#楼防水保护层浇筑完成;室内二次结构砌筑完成,墙面粉刷石膏施工完成,3#楼墙面腻子正在施工;2#、3#楼卫生间防水及地暖保护层完成,5#楼卫生间防水完成;首层地面临时垫层破碎完成,3#楼首层临时覆土正在清理。
3、合院各楼:院墙砌筑及压顶浇筑7#楼东、南侧完成;下沉庭院7#楼南侧保温、防水施工完成,8#楼南侧保温及找平层施工完成;门厅部位7#、8#楼北侧合模完成;室内二次结构二层、三层砌筑完成。
4、9#楼:挑板浇筑完成,脚手架拆除至8层;预留洞口、吊装孔封闭浇筑完成;雨棚结构浇筑完成;地下一层会所及首层大堂二次结构砌筑完成;北侧钢梯结构施工完成。
5、10#楼:挑板浇筑完成,室内二次结构砌筑完成。
二、幕墙专业
1、南大门西侧围墙涂料施工完成;特色入口钢结构柱安装完成,龙骨安装完成,石材正在安装。
2、2#、3#楼南侧山墙石材压顶安装完成;2#、6#楼下沉庭院层间石材安装完成,5#楼下沉庭院围墙立面及压顶石材安装完成。
3、9号楼东西立面玻璃安装完成;地下一层会所外装饰脚手架搭设完成。
4、完成合院7号楼样板间户型及合院首层外立面龙骨安装。
三、水暖、机电专业
1、2#、3#楼地暖管敷设完成,5#、6#楼2层地暖主管敷设完成,2#楼太阳能系统正在施工。
2、2#、3#、5#楼排水管道安装完成,6#楼排水管道正在安装。
3、9#楼首层大堂消防喷淋管道安装完成。
4、配合土建单位墙体砌筑,完成预留预埋。
四、园林绿化专业
1、特色入口山石叠水施工完成,路面铺装正在施工;前场区绿化完成。
2、小区内乔木种植完成,灌木植物正在种植;水景、小品施工完成。

施工现场形象进度照片

 南侧围墙及大门                                       前场区景观

  1#楼东北立面                                          3#楼南立面

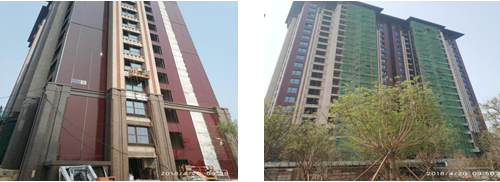

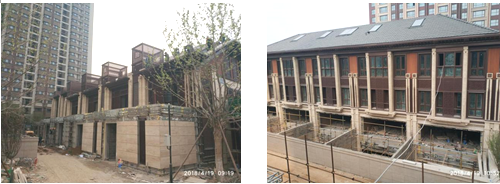

  3#楼西北立面                                           5#楼南立面

 5#楼东北立面                                        6#楼东南立面

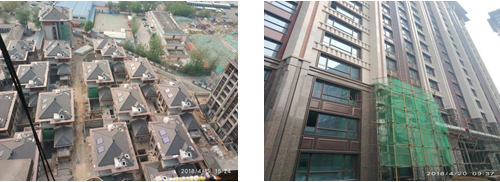

6#楼西北立面                                        联排户型俯视

    联排地下二层                                         联排地下一层

   联排首层                                            联排二层

      联排三层

7#楼南立面                                        8#楼东南立面

合院户型俯视                                              9#楼南立面

 9#楼东立面                                                9#楼北立面

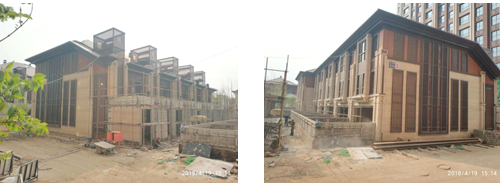

会所地下一层北立面                                  会所泳池

10#楼北立面                                          售楼处

上一篇:快时代里的慢坚守

下一篇: 钓云台清理围墙外垃圾工作
